전기 안전

믿음직한 파트너 되기! 전기 공사 견적 산출 방법 : 투명하고 합리적인 비용 제안

행복한 파파게노 2025. 11. 25. 09:00



전기 공사 견적서, 혹시 '총액 얼마'만 적혀 있는 견적을 받아보신 적 없나요? **투명하고 합리적인 견적**은 단순한 가격표가 아니라 **시공사의 양심이자 전문성**을 보여주는 계약서입니다. **내역서 작성의 4단계 실무 공식**을 알아봅시다!



안녕하세요, '전기 안전'입니다! 전기 공사 견적은 항상 발주자와 시공사 간의 미묘한 신경전이 오가는 지점이죠. 뭐랄까, 시공사 입장에서는 자재 가격은 오르는데 견적은 낮춰야 하고, 발주자 입장에서는 이 가격이 적정한지 도무지 알 길이 없는 경우가 많거든요. 솔직히 말하자면, 불투명한 견적은 나중에 **자재 변경**이나 **추가 공사비** 분쟁으로 이어지기 십상이에요. 제가 아는 인테리어 현장에서는 낮은 견적으로 계약했다가, 공사 중간에 '이건 특수 자재라 추가 비용이 든다'고 해서 결국 처음에 제시된 금액보다 30%를 더 내야 했던 아찔한 경험을 했다고 하더라구요. 그니까요, 오늘은 이런 불신을 없애고 **투명성을 극대화**하는 **전기 공사 견적 산출의 4단계 공식**을 딱 뽑아서 정리해 드릴게요. 이 내용을 숙지하면 합리적인 비용으로 최고의 결과를 얻을 수 있을 것 같애요!

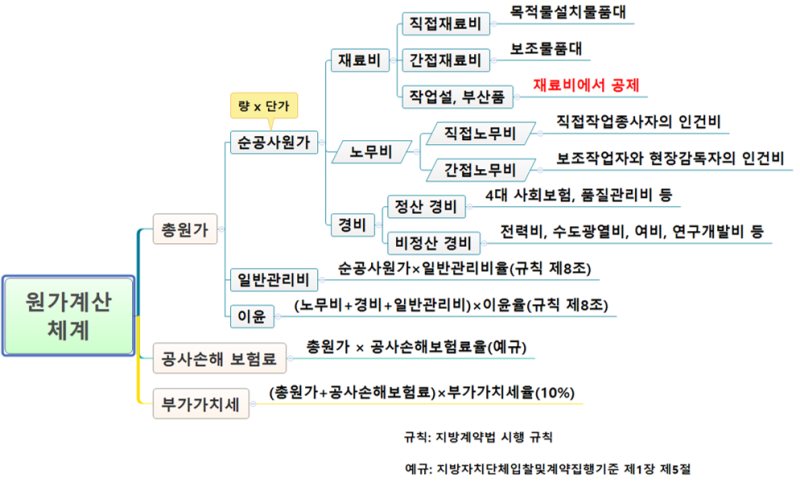

1. 견적 산출의 기본: 3대 핵심 비용 구성

전기 공사비는 크게 **직접 공사비**와 **간접 공사비**로 나뉩니다. 견적의 투명성은 이 구성 요소들을 얼마나 상세하고 객관적인 근거로 산출했는지에 달려 있습니다.

직접 공사비 (Direct Cost)
공사에 직접 투입되는 비용. **재료비, 노무비, 경비**로 구성됩니다.
간접 공사비 (Indirect Cost)
공사 전반의 관리를 위해 필요한 비용. **일반 관리비, 이윤, 부가가치세** 등이 있습니다.

2. 1단계: 재료비 (자재비) 산출 및 투명성 확보

재료비는 전체 공사비에서 가장 큰 비중을 차지하는 경우가 많으므로, 객관적인 근거를 제시해야 투명성이 확보됩니다. 이게 바로 신뢰의 첫 걸음입니다.

  • 자재 단가 기준:
    견적서에는 **'시중 물가 정보' 또는 '거래 실례 가격'**을 적용한 단가를 제시해야 합니다. 공인된 물가 조사 기관의 자료를 활용하면 객관적인 근거가 됩니다. 솔직히 말하자면, 그냥 시공사가 부르는 가격은 믿기 어렵잖아요.
  • 규격 명시:
    **케이블(전선), 분전반, 차단기** 등 주요 자재의 **제조사, 모델명, 규격(KS 인증 여부 등)**을 상세하게 명시하여, 나중에 저가 자재로 변경되는 것을 방지해야 합니다.

3. 2단계: 노무비 (인건비) 산출: 표준 품셈 활용

노무비 산출은 **노임 단가**와 **소요되는 품(Man-Hour)**을 곱하여 계산합니다. 이 중 '품'을 객관적으로 산정하기 위해 **표준 품셈**을 활용하는 것이 가장 합리적입니다.

📘 표준 품셈 (Standard Unit Cost/Estimation)

'표준 품셈'은 각 공종별(예: 케이블 포설, 전등 설치) 단위 작업에 필요한 **평균 인력 및 소요 시간**을 수치화한 자료입니다. 이를 통해 특정 작업에 **몇 명의 인력이 며칠 동안 투입**되어야 하는지 객관적으로 계산할 수 있습니다.

  • 노임 단가:
    **대한건설협회** 등 공신력 있는 기관에서 매년 공표하는 **직종별 노임 단가**를 적용해야 합니다.
  • 경비:
    직접 공사비에 포함되는 경비로는 **장비 사용료 (예: 고소 작업차, 발전기), 운반비, 안전 관리비** 등이 있습니다. 이 또한 품셈 기준이나 실비 정산에 가깝게 산출해야 합니다.

4. 3단계: 경비와 일반 관리비 (간접비) 책정

간접비는 직접 공사비의 몇 퍼센트로 책정되는데, 이 비율이 너무 높으면 견적이 불합리해질 수 있습니다. 그니까요, 적정 비율을 아는 것이 중요합니다.

  • 일반 관리비:
    회사의 유지 관리에 필요한 비용(사무실 임대료, 통신비, 설계비 등)으로, 보통 **노무비 + 재료비 + 경비의 합계에 일정 비율(4%~6% 내외)**을 적용합니다. 공사 규모에 따라 비율이 달라집니다.
  • 보험료 및 제세공과금:
    **산재 보험, 고용 보험, 국민연금, 건강 보험** 등 법적으로 의무화된 비용은 노무비에 비례하여 정확히 산출해야 하며, 이는 **발주자가 확인 가능한** 항목입니다.

5. 4단계: 이윤과 부가가치세 (총 비용) 최종 합산

마지막 단계는 시공사의 순이익인 이윤과 부가가치세를 합산하여 최종 견적가를 결정하는 것입니다. 이윤은 시공사의 **기술력과 책임**에 대한 대가입니다.

  • 이윤 (Profit):
    일반적으로 **(노무비 + 경비)의 합계에 일정 비율(10%~15% 내외)**을 적용합니다. 너무 낮은 이윤은 부실 공사로 이어질 위험이 있으므로, 합리적인 수준의 이윤을 인정해야 합니다.
  • 부가가치세 (VAT):
    총 공사비(직접비 + 간접비 + 이윤)에 **10%**를 가산하여 최종 견적 금액을 산출합니다.

자, 오늘은 **전기 공사 견적 산출의 투명하고 합리적인 방법**에 대해 자세히 알아봤습니다. 솔직히 말하자면, 견적서의 세부 내역을 꼼꼼히 요구하는 발주자는 시공사에게 '이 공사를 제대로 해달라'는 **강한 신뢰의 메시지**를 보내는 것과 같아요. 그니까요, **재료비의 객관성, 노무비의 품셈 준수, 그리고 간접비의 적정 비율**을 항상 확인하고 요청하는 것이 중요합니다. 이 내용이 여러분이 공사 계약을 진행할 때 불필요한 비용 낭비를 막고, 안전하고 확실한 시공을 보장받는 데 큰 도움이 되기를 바랍니다. 다음에 또 유용한 공사 관리 정보로 만나요! 안녕!
